您當前的位置 : 首 頁 > 新聞資訊 > 磐谷動態 > 磐谷動力新工廠建設項目施工進度情況報告

重慶磐谷動力技術有限公司

市場熱線:+86 023-49659519

客服熱線:+86 023-49659518

零配件銷售:18983020808

企業總機:+86 023-49682222

銷售郵箱:googol@googol-power.com

服務郵箱:service@googol-power.com

公司地址:重慶市永川國家高新區鳳凰湖產業園內

磐谷動力新工廠建設項目施工進度情況報告

2022-03-21 11:33:59
0

一、工程概況簡介

廠房規劃設計效果圖(鳥瞰)

該項目為重慶磐谷動力技術有限公司投資的年產2000臺新能源動力設備生產項目,項目于2019年9月簽約,2021年11月26日正式動工修建。該項目占地108畝,建筑面積:50549.24㎡,包括廠房四棟、寫字樓一棟、宿舍樓一棟,附屬工程兩棟,其中各棟建筑高度:1#廠房、2#廠房、3#廠房、4#廠房高9m、辦公樓高15.6m、宿舍樓高21.45m、消防設備房高9m、門衛室高3.3m,建筑各棟層數:1#廠房、2#廠房、3#廠房4#廠房為1層、辦公樓4層、宿舍樓6層、消防設備房地下1層地上1層、門衛室1層,總投資建設約1億元。建成后包含技術研發中心、實驗室、生產裝配車間、測試車間等新能源動力設備生產產業鏈。

二、工程進度匯報

從2021年11月26日開工以來在項目總負責人溫筱迪、項目經理郭峰帶領下,建設小組成員共同努力下、施工單位和監理單位的大力支持下,目前建設工程項目順利進行,截止2022年3月4日預計已完成工程總量的40%,計劃2022年9月底完工。

1、1#廠房建設進度

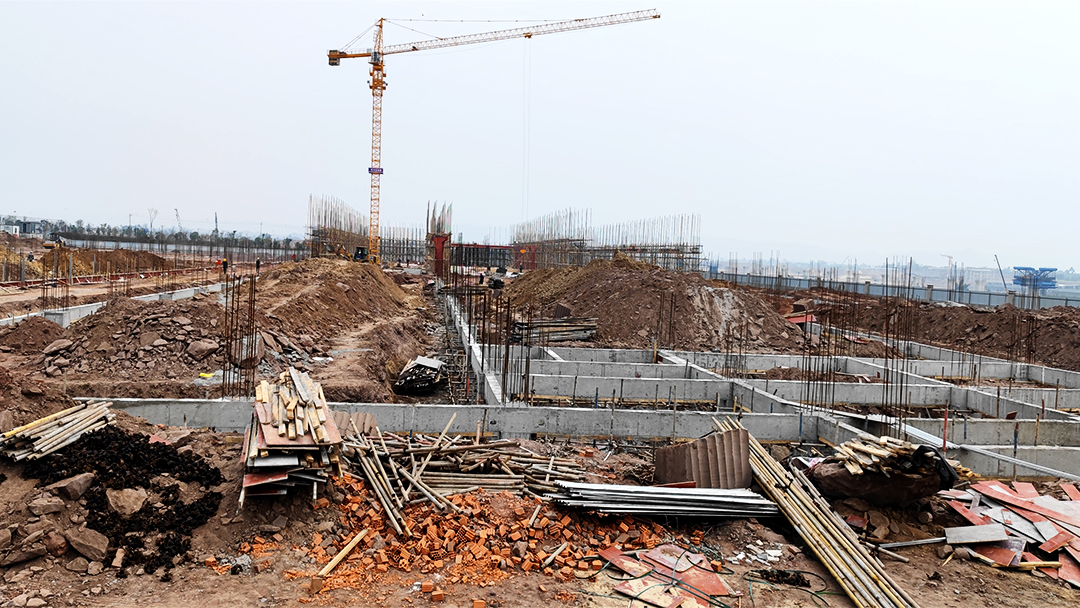

1#廠房施工現場圖

1#廠房混凝土框架結構,總建筑面積為:13180.83㎡。已完成地下樁基工程、地面硬化。其中1-5軸4米層砼澆筑完成,6.5米層梁柱加固完成。6-17軸主體砼澆筑完成,17-22軸6.5米層梁板柱砼澆筑完成。目前進行模板支撐架拆除及余下17-22/A-E軸模板支撐架搭設。已完成整棟廠房建設的50%左右。

2、2#廠房建設進度

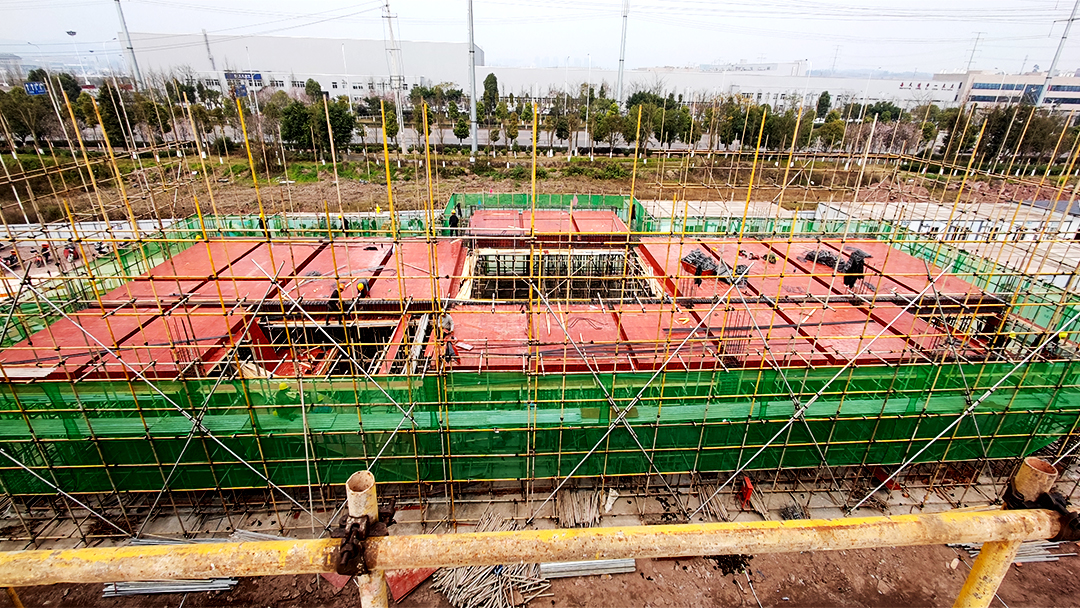

2#廠房施工現場圖

2#廠房混凝土框架結構,總建筑面積為:4164.45㎡。已完成全部地下樁基工程,地面回填平整壓實。目前地面已完成外架搭設F-G軸4.5米層模板支撐架,已完成整棟廠房建設的20%左右。

3、3#廠房建設進度

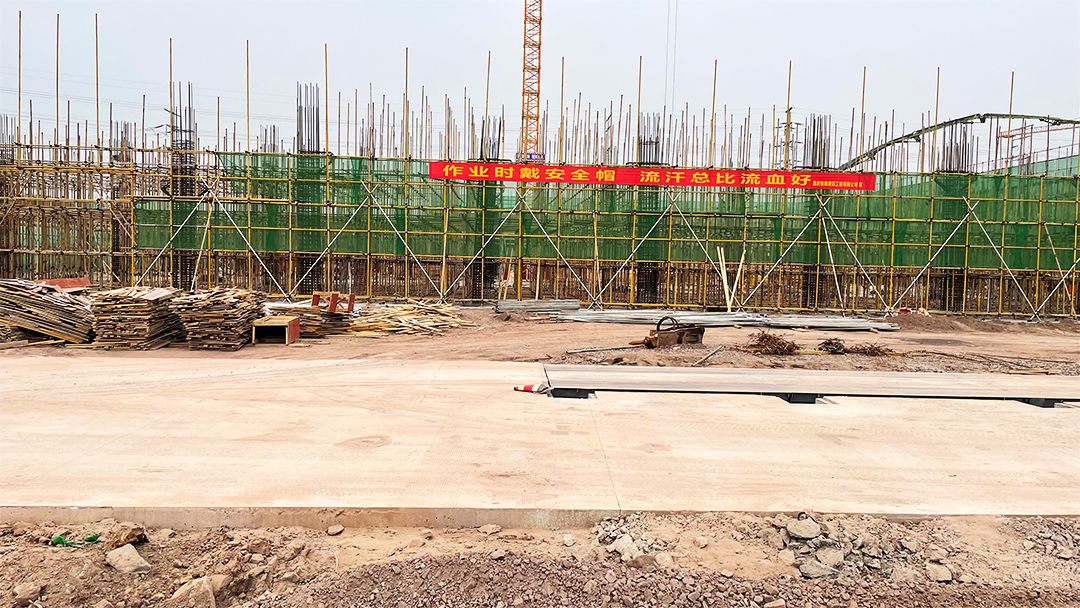

3#廠房施工現場圖

3#廠房混凝土框架結構,總建筑面積為:12339.31㎡。已完成地下樁基工程,地面回填平整及部分地梁澆筑工程。目前已完成整棟廠房建設的10%左右。

4、4#廠房建設進度

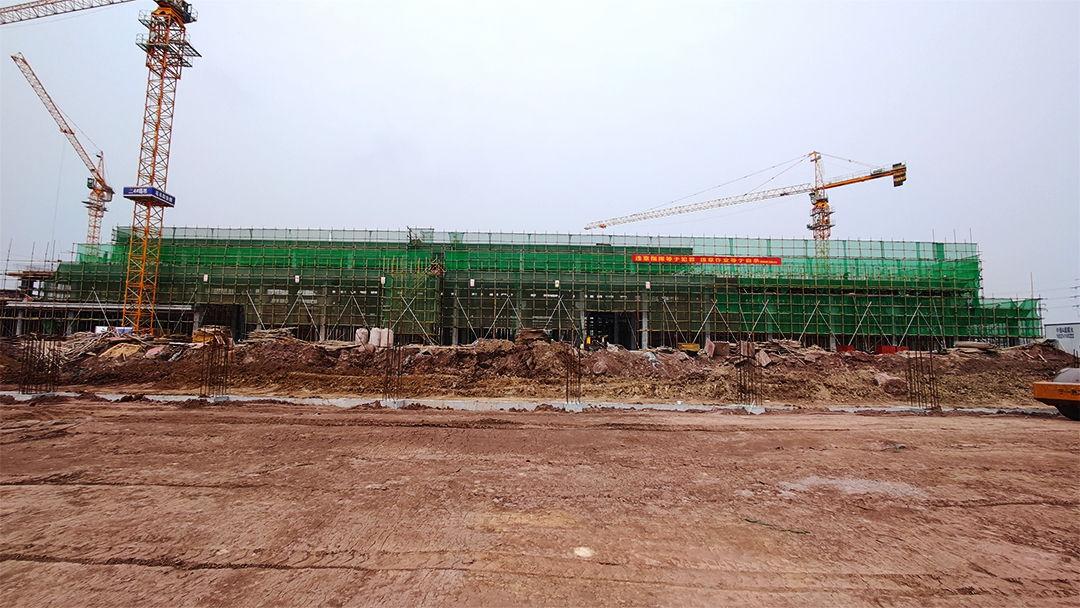

4#廠房施工現場圖

4#廠房混凝土框架結構,總建筑面積為:12339.31㎡。已完成地下樁基工程,地面回填平整及地面建筑地梁全部澆筑,目前已完成整棟廠房建設的20%左右。

5、寫字樓建設進度

寫字樓施工現場圖

寫字樓為混凝土框架結構,總建筑面積為:2111.7㎡。已完成了地下樁基全部工程及地面硬化,首層鋼筋、模板、架體已完成,下一步進行首層混凝土澆筑。目前已完成整棟建設的15%左右。

6、宿舍樓建筑進度

宿舍樓施工現場圖

宿舍樓混凝土框架結構,總建筑面積為:6098.6㎡。已完成地下樁基全部工程及地面回填、墊層施工,下一步開始進入主體結構施工。目前已完成整棟建設的10%左右。已完成整個廠區圍墻建設、地面道路硬化、供電工程、供水工程建設。

7、其他附屬工程

其他附屬工程施工現場圖

已完成整個廠區圍墻建設、地面道路硬化、供電工程、供水工程建設。

年產2000臺新能源動力設備生產基地項目建設是磐谷動力“四五”規劃的重大工程,項目建設完成后磐谷動力將推出更完整的產品型譜、更可靠的產品質量、更大功率的新一代高強度、高效率、清潔新能源發動機產品,填補全球高速大馬力發動機領域空缺,磐谷動力愿景成為一家有持續創新能力的大馬力內燃發動機研發制造企業,為我們整個國家的工業水平的提升添磚加瓦,為國家榮譽而戰,讓世界聆聽中國的聲音。

磐谷動力新項目建設小組

2022年3月4日
